Aufbauplanung: Aufbauplan für Veranstaltungen erstellen

Die operative Planungsebene des Veranstaltungsaufbaus: Flächen, Fahrwege, Reihenfolge und Zeitfenster je Anlieferung. Und die Frage, was in einem Aufbauplan schriftlich stehen muss, damit am Aufbautag niemand improvisiert.

7 Min. Lesezeit
Zuletzt aktualisiert: August 2026
Glossar · Aufbau · Logistik · Planung
Kurzfassung

Aufbauplanung legt fest, welches Material in welcher Reihenfolge, über welchen Weg und in welchem Zeitfenster auf die Veranstaltungsfläche kommt. Das Ergebnis ist der Aufbauplan: Flächenplan, Aufbaureihenfolge, Zeitfenster je Anlieferung, Zufahrtsmaße und geschützte Fahr- und Stellflächen in einem Dokument. Aufbauplanung ist die operative Ebene unter der Veranstaltungsplanung, während die Ablaufplanung das Programm des Veranstaltungstags regelt. Der Abbau folgt der umgekehrten Reihenfolge.

01 — Definition

Definition: Was ist Aufbauplanung?

Aufbauplanung ist die Detailplanung des Veranstaltungsaufbaus. Sie legt fest, welches Material in welcher Reihenfolge, über welchen Weg und in welchem Zeitfenster auf die Veranstaltungsfläche kommt. Geplant wird von der ersten Anlieferung bis zur Abnahme der aufgebauten Fläche, danach der Abbau in umgekehrter Reihenfolge.

Der Begriff ist mehrfach belegt. Im Fahrzeugbau meint Aufbauplanung den Aufbau auf dem Fahrgestell, in der Personalplanung den Aufbau von Kapazitäten, im Bauwesen die Gerüstplanung. Dieser Eintrag beschreibt die Aufbauplanung von Veranstaltungen.

Planungsebenen im Vergleich: Gegenstand und Zeitraum
Planungsebene Gegenstand Zeitraum
Veranstaltungsplanung Ziel, Budget, Veranstaltungsort, Dienstleister Monate vorher
Produktionsplanung Gewerke, Equipment, Personal Wochen vorher
Aufbauplanung Flächen, Wege, Reihenfolge, Zeitfenster des Aufbaus Aufbau- und Abbautage
Ablaufplanung Programm des Tages: Einlass, Bühnenzeiten, Ende Veranstaltungstag
Montageplanung Montagefolge von Bauteilen in Bau und Industrie projektabhängig

Tabelle horizontal scrollbar

Aufbauplanung ist damit die operative Ebene unter der Veranstaltungsplanung. Die Fachbegriffe aus einem Aufbauplan erklärt das MOJO Glossar von A bis Z einzeln.

02 — Inhalt eines Aufbauplans

Was gehört in einen Aufbauplan?

Ein Aufbauplan besteht aus Flächenplan, Aufbaureihenfolge, Zeitfenstern je Anlieferung, Zufahrtsmaßen und geschützten Fahr- und Stellflächen. Er ist ein Dokument, keine Absprache. Jede Position darin hat eine Fläche, eine Uhrzeit und eine zuständige Person mit Telefonnummer. Fehlt eine Position, entscheidet am Aufbautag jemand spontan.

  • Flächenplan mit Maßen. Bühne, Publikumsbereich, Fahrwege, Lager- und Stellflächen, Anschlusspunkte, maßstabsgerecht statt schematisch.
  • Aufbaureihenfolge. Welches Gewerk arbeitet wann, und welche Fläche ist dafür frei.
  • Zeitfenster je Anlieferung. Ein Slot pro Fahrzeug, mit Ankunftszeit, Entladepunkt und Ansprechperson am Tor.
  • Zufahrtsmaße. Torbreiten, Durchfahrtshöhen, Wendekreise, zulässige Achslasten. Diese Werte nennt der Flächeneigentümer.
  • Ladeliste je Fahrzeug. Was auf welchem Lkw liegt, entscheidet, wann es verbaut werden kann.
  • Geschützte Flächen. Rasen, Sportbelag, Parkdecks und Leitungstrassen, die frei bleiben oder nur mit Bodenschutz befahren werden.
  • Abbauplan. Reihenfolge, Zeitfenster und Zuständigkeiten des Rückbaus, festgelegt vor dem Aufbau.

Aus der Vermietung kennen wir die Lücke an einer wiederkehrenden Stelle: Der Plan zeigt, wo die Bühne steht, aber nicht, über welchen Weg sie dorthin kommt.

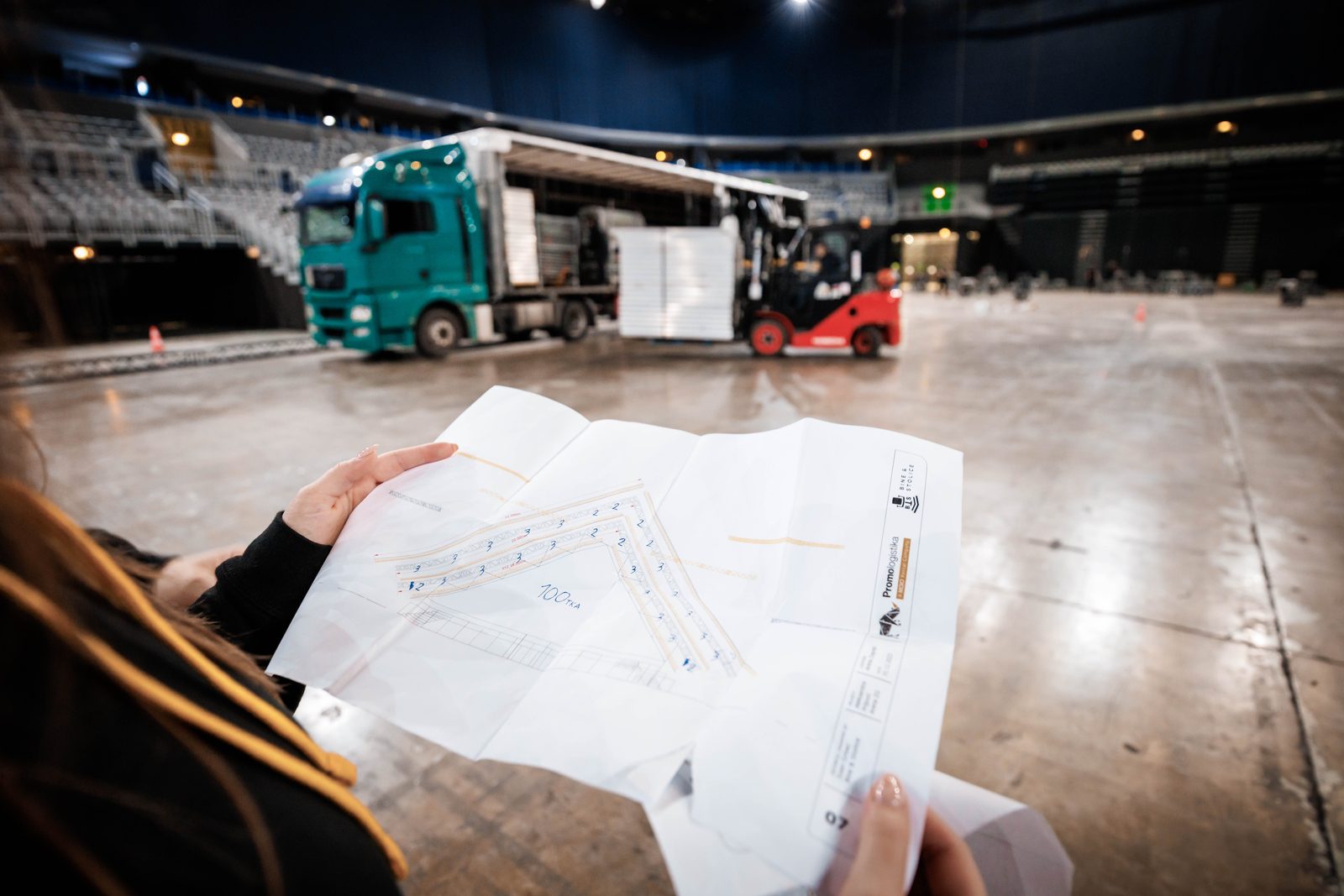

Aufbauplanung vor Ort: Person hält einen gedruckten Aufbauplan, im Hintergrund entladen Lkw Bühnenteile
Der Aufbauplan gehört auf die Fläche, nicht in die Produktionsmappe: gedruckt, mit Versionsdatum, in der Hand der Person, die einweist.
03 — In 8 Schritten erstellen

Wie erstellt man einen Aufbauplan für eine Veranstaltung?

Ein Aufbauplan entsteht in acht Schritten: Fläche aufnehmen, Bedarf je Gewerk erfassen, Flächenplan zeichnen, Wege festlegen, Reihenfolge ableiten, Zeitfenster vergeben, Puffer setzen, Plan verteilen. Die Folge ist nicht beliebig, denn jeder Schritt braucht das Ergebnis des vorherigen. Wer Zeitfenster vor den Wegen vergibt, plant zweimal.

  1. Fläche aufnehmen. Begehung mit Maßband und Kamera: Tore, Rampen, Deckenhöhen, Untergrund, Anschlüsse, feste Hindernisse.
  2. Bedarf je Gewerk erfassen. Stücklisten mit Maßen, Gewichten und Anlieferform. Ein Bühnendach in Einzelteilen braucht mehr Fläche als eine Mobilbühne auf dem Trailer.
  3. Flächenplan zeichnen. Bühne, Publikumsbereich, Back of House, Lager und Fahrwege im Maßstab eintragen.
  4. Wege festlegen. Zufahrt, Fahrwege, Stellflächen für Kran und Hubarbeitsbühne, Wendeplatz. Danach markieren Sie die späteren Besucherwege.
  5. Reihenfolge ableiten. Jede Abhängigkeit einmal benennen. Was von unten nach oben gebaut wird, kommt zuerst auf die Fläche.
  6. Zeitfenster vergeben. Je Fahrzeug ein Slot, je Gewerk ein Arbeitsfenster, beides schriftlich an die Dienstleister.
  7. Puffer und Ersatzplanung setzen. Puffer an die Abhängigkeiten, nicht ans Ende des Zeitplans.
  8. Plan verteilen. Eine Version, ein Datum, ein Verteiler: Gewerke, Fahrer, Veranstaltungsort.

Am Aufbautag entscheidet eine benannte Person, wenn zwei Gewerke dieselbe Fläche brauchen. Ohne diese Zuständigkeit wird der Plan zur Diskussionsgrundlage.

04 — Fläche, Untergrund, Wege

Fläche, Untergrund und Wegeführung

Die Fläche entscheidet über den Aufbauplan, nicht umgekehrt. Fünf Angaben brauchen Sie vor dem ersten Strich: Traglast des Untergrunds, geschützte Fahrwege, Zufahrt mit Torbreiten, Durchfahrtshöhen und Freigabezeiten, Stellflächen sowie die Wegeführung mit ihren Flächen. Fehlt eine davon, ist der Plan eine Annahme.

  • Untergrund und Traglast. Rasen, Pflaster, Sportbelag, Parkdeck und Hallenböden haben verschiedene Grenzen. Verbindliche Werte nennt der Flächeneigentümer, die Traglast von Mietmaterial das Datenblatt des Herstellers.
  • Veranstaltungsboden und Fahrwege. Bodenschutz für Fahrwege und Aufbauflächen wird vor der ersten schweren Anlieferung disponiert. Nachträglich verlegte Platten decken eine Spur ab, die schon im Rasen ist.
  • Erreichbarkeit. Anfahrt, Rangierfläche, Ladekante und die Zeiten, zu denen der Veranstaltungsort die Zufahrt freigibt. Nachtruhe und Anliegerverkehr gehören zu dieser Anforderung.
  • Stellflächen. Container und Raumsysteme für den Back-of-House-Bereich belegen Fläche und brauchen eine Zufahrt für das Absetzfahrzeug.
  • Wegeführung. Beschilderung und Fluchtwegkennzeichnung gehören in denselben Plan, weil sie Flächen belegen und andere freihalten.

Wo Besucher später gehen, wird im Aufbau nichts gelagert. Diese Regel verhindert das Umstapeln kurz vor dem Einlass. Ladezonen, Fahrwege und Arbeitsflächen hinter der Bühne behandelt der Eintrag Back of House (BOH).

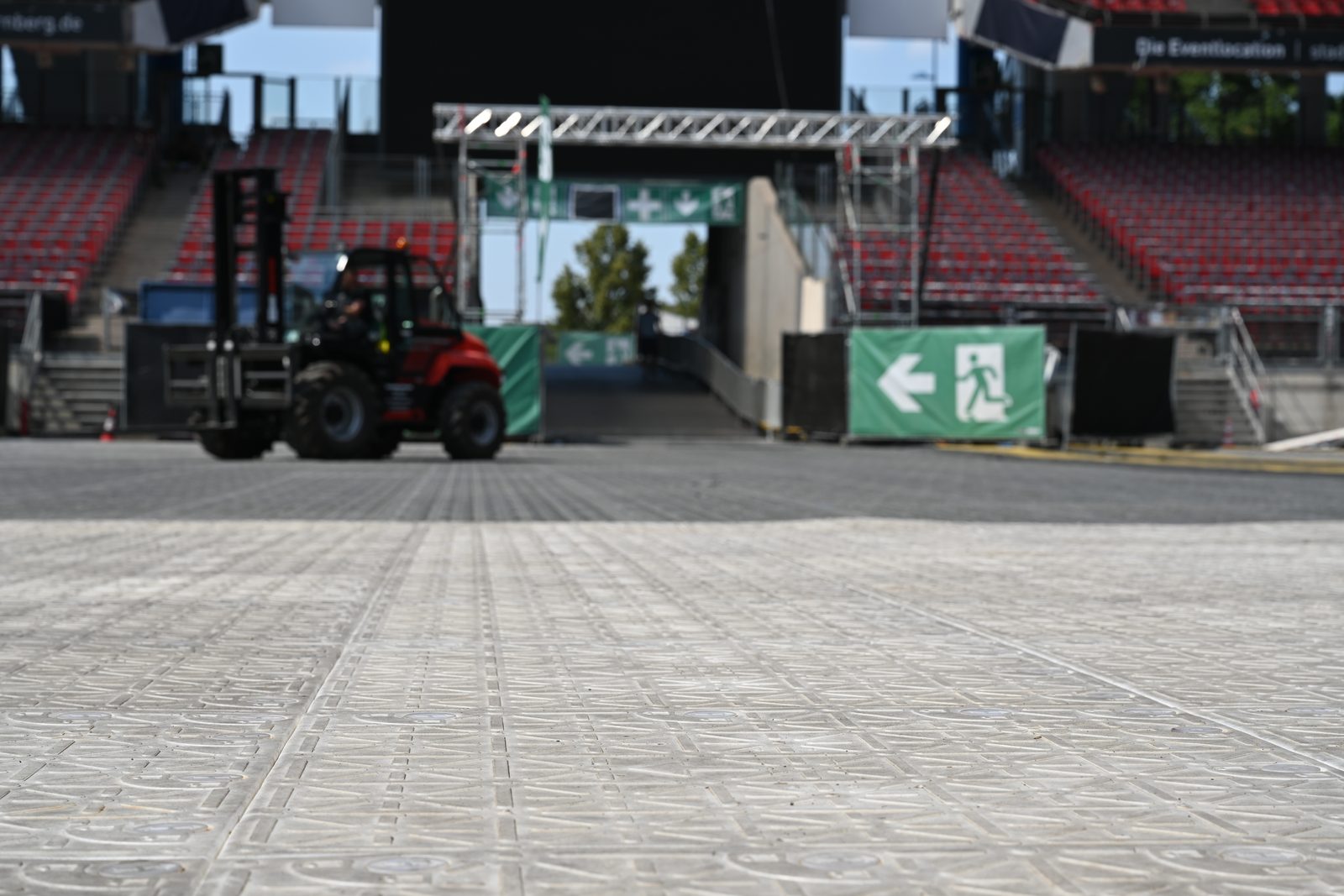

Bodenschutzplatten als Fahrweg im Stadion, dahinter ein Stapler und grüne Fluchtwegkennzeichnung
Der Fahrweg liegt, bevor das erste schwere Fahrzeug kommt. Nachträglich verlegte Platten decken nur noch die Spur ab.
05 — Auf- und Abbau

Auf- und Abbau: Reihenfolge, Zeitfenster und Bühnenaufbau

Auf- und Abbau folgen einer festen Kette. Der Flächenschutz liegt zuerst, dann steht das Tragwerk, dann hängt die Technik, dann kommen Absperrung und Leitsystem, und erst danach probt jemand. Der Abbau läuft umgekehrt, weil die Fahrwege bis zum letzten Fahrzeug befahrbar bleiben müssen.

Phasen von Auf- und Abbau: Inhalt und Voraussetzung
Phase Inhalt Voraussetzung
Anlieferung, Flächenschutz Bodenabdeckung, Fahrwege, Stellflächen Fläche geräumt, vermessen
Tragwerk, Bühnenaufbau Podeste, Dach, Traversen, Ballast Fahrwege belastbar
Technik Ton, Licht, Video, Kabelwege Tragwerk freigegeben
Absperrung, Leitsystem Barrieren, Zäune, Beschilderung Zonen final, Kabel verlegt
Proben Soundcheck, Lichtprobe, Durchlauf Technik betriebsbereit
Abnahme Standsicherheit, Wege, Fluchtwege Aufbau vollständig
Abbau umgekehrt: Barrieren zuerst, Bodenschutz zuletzt Veranstaltung beendet
Reinigung, Rückgabe Abfall, Verpackung, Flächenkontrolle Material abtransportiert

Tabelle horizontal scrollbar

Keine Probe vor stehender Technik, keine Technik vor freigegebenem Tragwerk: Jede Abhängigkeit ist ein Termin, den ein Gewerk beim anderen hat. Die Kette und die Logistik dahinter beschreibt der Eintrag Eventlogistik.

Der Bühnenaufbau ist meist der erste und längste Block im Plan. Bühnenpodeste und Tribünen entstehen von unten nach oben, Ballast und Verankerung gehören dazu, bevor Technik daran hängt. Für Auf- und Abbau großer bühnentechnischer Einrichtungen und von Szenenflächen über 200 Quadratmetern schreiben die Versammlungsstättenverordnungen der Länder Leitung und Aufsicht durch einen Verantwortlichen für Veranstaltungstechnik vor. Praxisnah führt die DGUV Information 215-310 „Sicherheit bei Veranstaltungen und Produktionen“ die Anforderungen an den Aufbau zusammen.

Absperrgitter und Bühnenbarrieren bilden eine eigene Zone im Plan. Sie werden gesetzt, wenn die Technik verkabelt ist, und legen fest, wo das Publikum später nicht hinkommt.

Wann die erste Anlieferung ansteht, hängt von Bühnengröße, Technikumfang und Zufahrt ab, dazu von den Zeiten, die der Veranstaltungsort freigibt. Eine belastbare Pauschalzahl gibt es nicht.

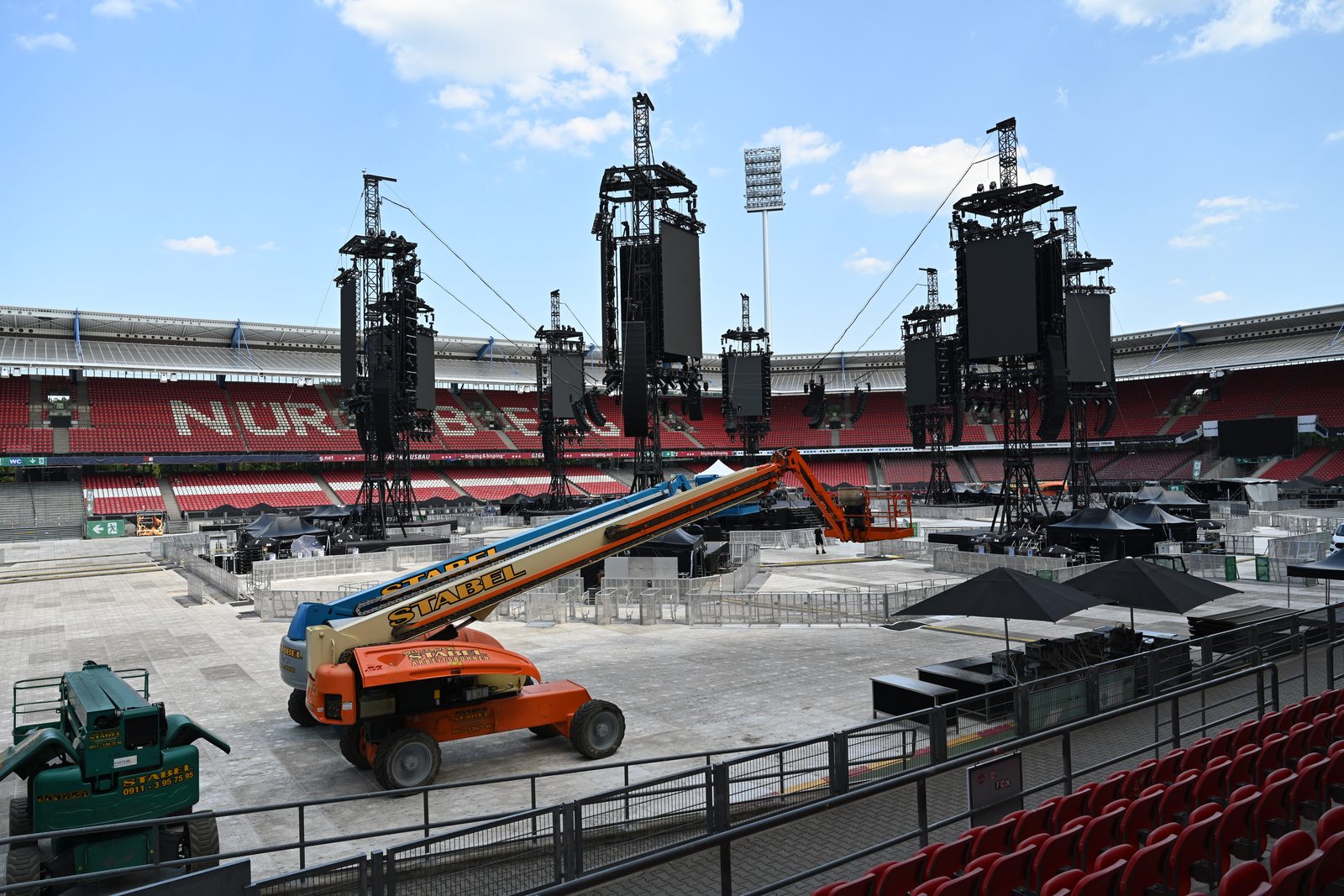

Bühnenkonstruktion aus Traversentürmen im Stadion, davor eine Arbeitsbühne auf abgedeckter Fläche
Das Tragwerk steht zuerst und wird freigegeben, bevor Ton, Licht und Video daran hängen.
06 — Rollen, Puffer, Sicherheit

Rollen, Puffer und Sicherheit im Aufbau

Im Aufbau braucht jede Fläche und jedes Zeitfenster eine Person, die im Streitfall entscheidet. Vier Rollen tragen die meisten Produktionen: Veranstalter, Produktionsleitung, Verantwortlicher für Veranstaltungstechnik und eine Aufbaukoordination vor Ort. Wer nichts entscheiden darf, kann auch nichts freigeben. Deshalb steht im Aufbauplan hinter jeder Rolle ein Name.

Rollen im Aufbau: Aufgabe und Entscheidungsbefugnis
Rolle Aufgabe im Aufbau Entscheidet über
Veranstalter beauftragt, gibt Fläche und Budget frei Umfang, Termine, Freigaben
Produktionsleitung führt den Aufbauplan, verantwortet das Gewerke-Briefing Reihenfolge und Prioritäten
Verantwortlicher für Veranstaltungstechnik leitet und beaufsichtigt den Aufbau der Bühnentechnik technische Freigabe
Aufbaukoordination vor Ort weist Fahrzeuge ein, hält Wege frei Entladepunkte, Reihenfolge am Tor
Gewerke bauen im zugewiesenen Arbeitsfenster eigene Arbeitsabläufe
Veranstaltungsort gibt Traglasten, Tore und Zeiten vor Zufahrtszeiten, Auflagen

Tabelle horizontal scrollbar

Puffer setzen Sie an die Abhängigkeiten, nicht ans Ende. Ein Puffer am Schluss verschiebt die Verzögerung in den Soundcheck. Zur Ausfallplanung gehören eine zweite Zufahrt, benannter Ersatz für kritisches Material und eine nachts erreichbare Nummer. Im Freien kommt die Windgrenze dazu, ab der das Tragwerk laut Hersteller nicht weiter aufgebaut wird. Diese Punkte gehören in die Abstimmung vor dem ersten Fahrzeug.

  • Standsicherheit. Ballast und Verankerung nach Herstellervorgabe, dokumentiert vor der Freigabe.
  • Kabelwege. Überfahrschutz an jedem Fahrweg, keine Kabel über Fluchtwege ohne Brücke.
  • Fluchtwege und Tore. Breiten frei, Kennzeichnung sichtbar, Zufahrt für Rettungsdienste offen.
  • Absperrlinien. Barrieren geprüft, bevor die erste Person die Fläche als Publikum betritt.
FAQ

Häufige Fragen

Aufbauplanung ist die Detailplanung des Aufbaus einer Veranstaltung. Sie legt Flächen, Fahrwege, Aufbaureihenfolge und Zeitfenster je Anlieferung fest, vom ersten Fahrzeug bis zur Abnahme, und regelt den Abbau in umgekehrter Reihenfolge. Ergebnis ist der Aufbauplan: ein Dokument mit Maßen, Uhrzeiten und Zuständigkeiten.

Ein Aufbauplan entsteht in acht Schritten: 1. Fläche aufnehmen, mit Tore, Untergrund, Deckenhöhen und Anschlüssen. 2. Bedarf je Gewerk erfassen, mit Maßen, Gewichten und Anlieferform. 3. Flächenplan zeichnen, im Maßstab. 4. Wege festlegen: Zufahrt, Fahrwege, Stellflächen, Wendeplatz. 5. Reihenfolge ableiten aus den Abhängigkeiten der Gewerke. 6. Zeitfenster vergeben, je Fahrzeug ein Slot, je Gewerk ein Arbeitsfenster. 7. Puffer setzen, an die Abhängigkeiten statt ans Ende. 8. Plan verteilen, in einer Version mit Datum und Verteiler.

Flächenplan mit Maßen, Aufbaureihenfolge je Gewerk, Zeitfenster je Anlieferung, Zufahrtsmaße und zulässige Achslasten, Ladelisten je Fahrzeug, geschützte Fahr- und Stellflächen, Anschlusspunkte für Strom und Wasser, Abbauplan mit Zuständigkeiten.

Gegenstand: Die Aufbauplanung regelt Material, Flächen und Wege; die Ablaufplanung regelt Programm und Personen. Zeitraum: Die Aufbauplanung umfasst die Aufbau- und Abbautage; die Ablaufplanung den Veranstaltungstag. Ergebnis: Die Aufbauplanung liefert den Aufbauplan, die Ablaufplanung den Ablaufplan mit Uhrzeiten.

Das hängt von Bühnengröße, Technikumfang, Zufahrt und den freigegebenen Zeiten des Veranstaltungsorts ab. Pauschalwerte führen in die Irre: Dieselbe Bühne braucht über eine Rampe länger als bei ebener Anfahrt. Belastbar wird die Dauer erst, wenn Sie die Abhängigkeiten der Gewerke und die Slots je Fahrzeug gegenrechnen.

Weiterlesen

Verwandte Begriffe

Bereits im Glossar
In Vorbereitung, noch ohne eigene Seite
Markenaktivierung Crowd Protection
Grundlagen

Fachliche Grundlagen

  • Versammlungsstättenverordnungen der Länder — Leitung und Aufsicht durch einen Verantwortlichen für Veranstaltungstechnik bei Auf- und Abbau großer bühnentechnischer Einrichtungen und von Szenenflächen über 200 Quadratmetern.
  • DGUV Information 215-310 — Sicherheit bei Veranstaltungen und Produktionen.
